Descrizione

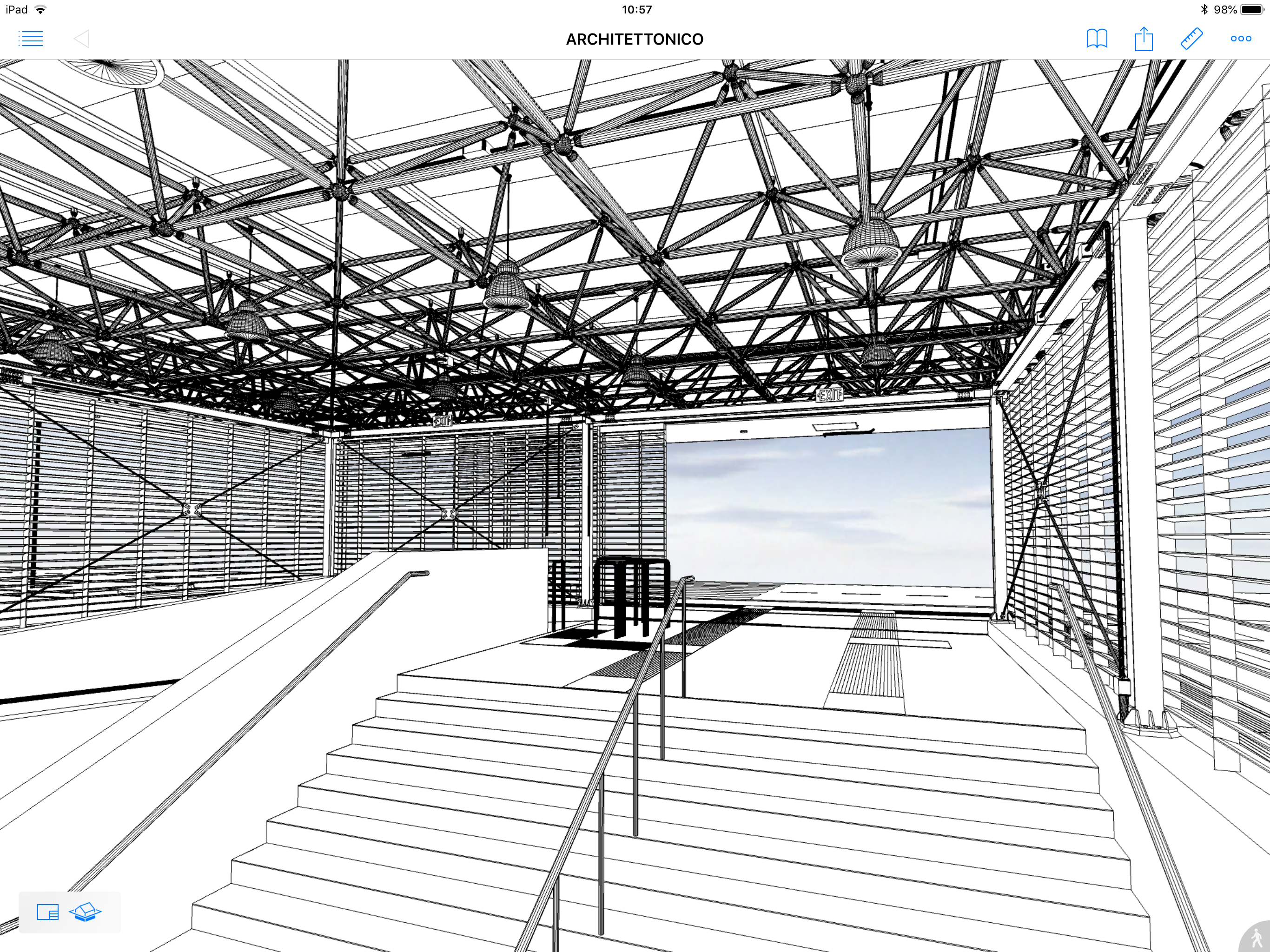

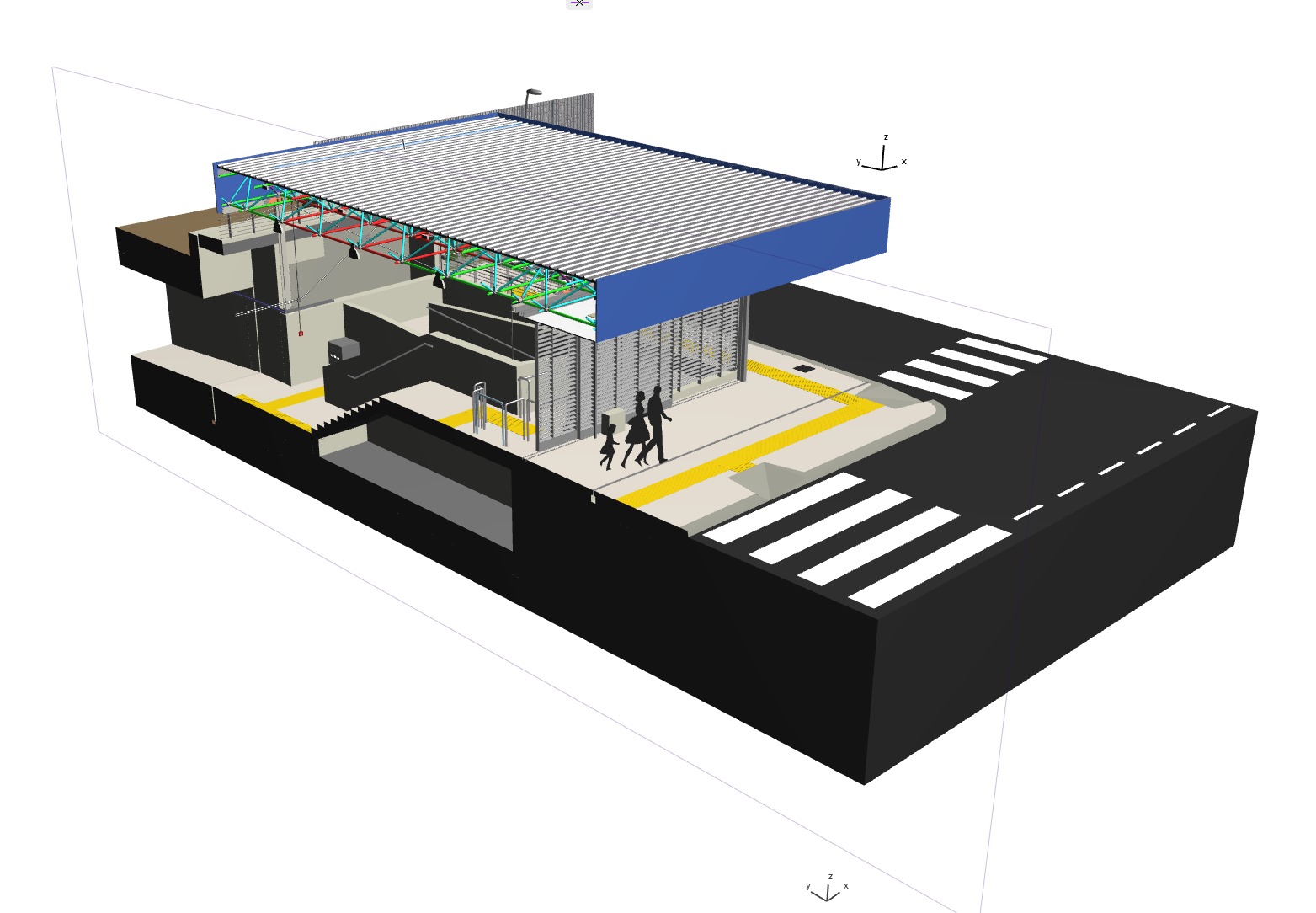

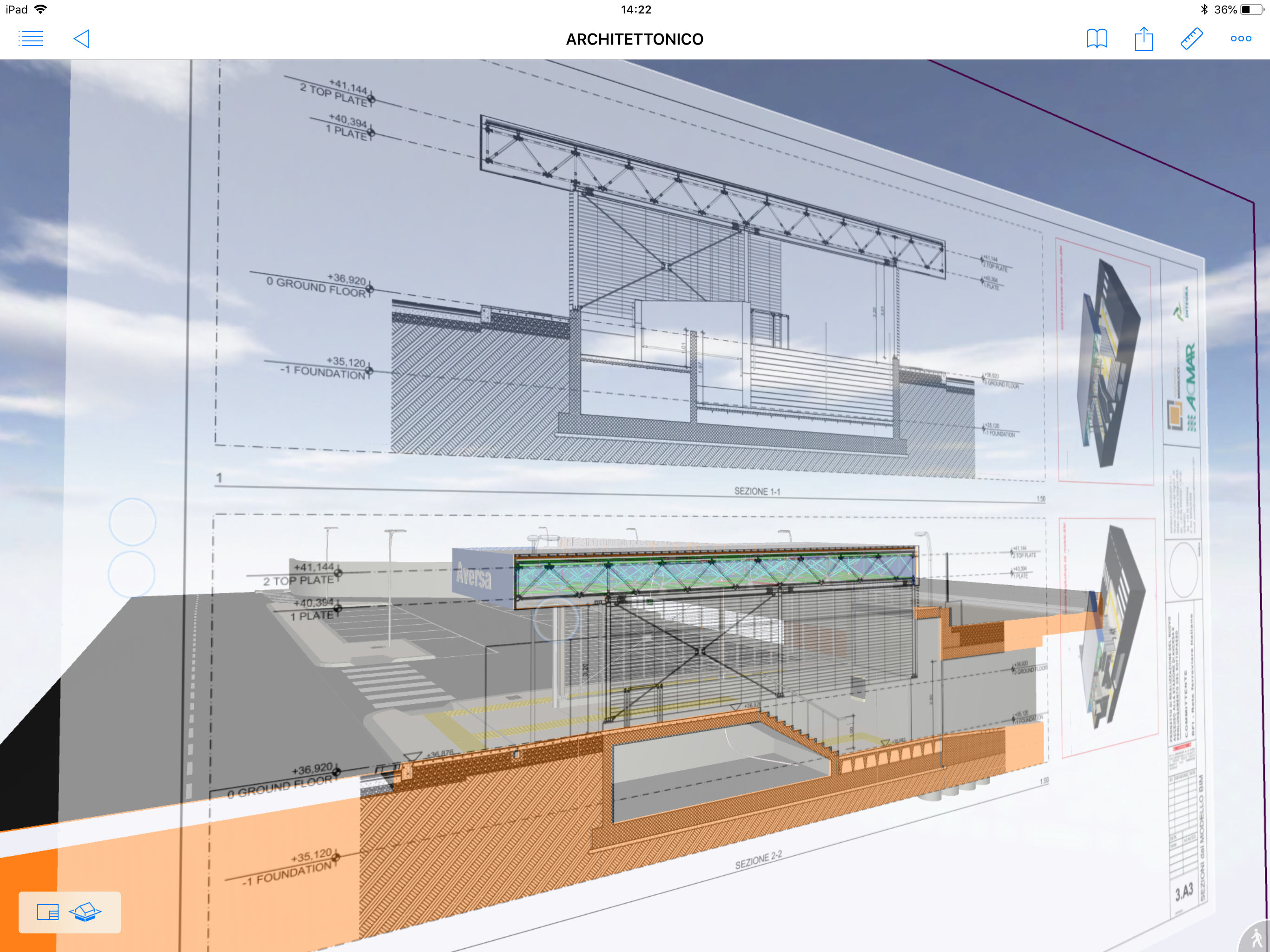

Progetto pilota B.I.M. di “Nuova Costruzione” per il prolungamento del sottopasso e la realizzazione del nuovo accesso alla stazione di Aversa.

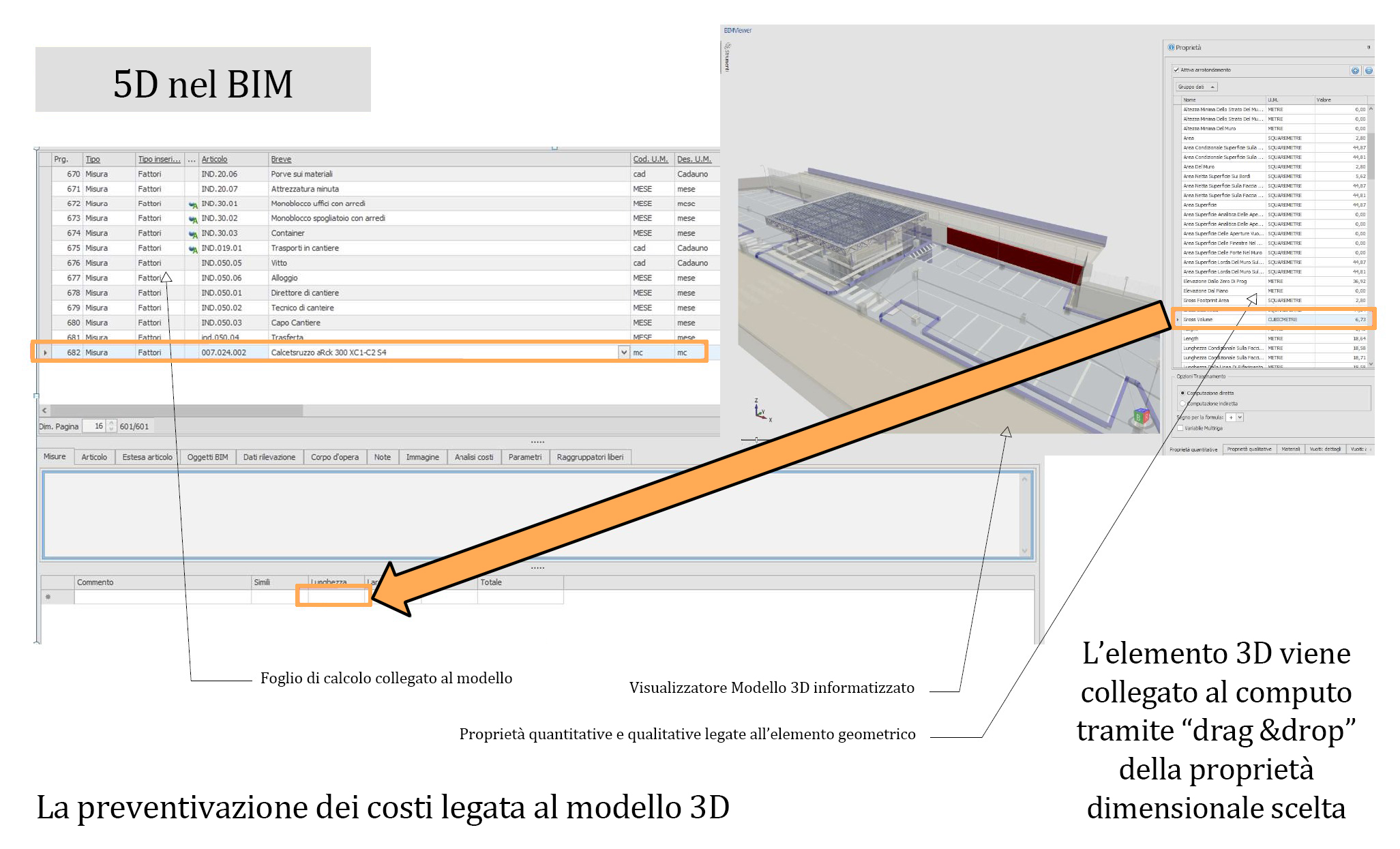

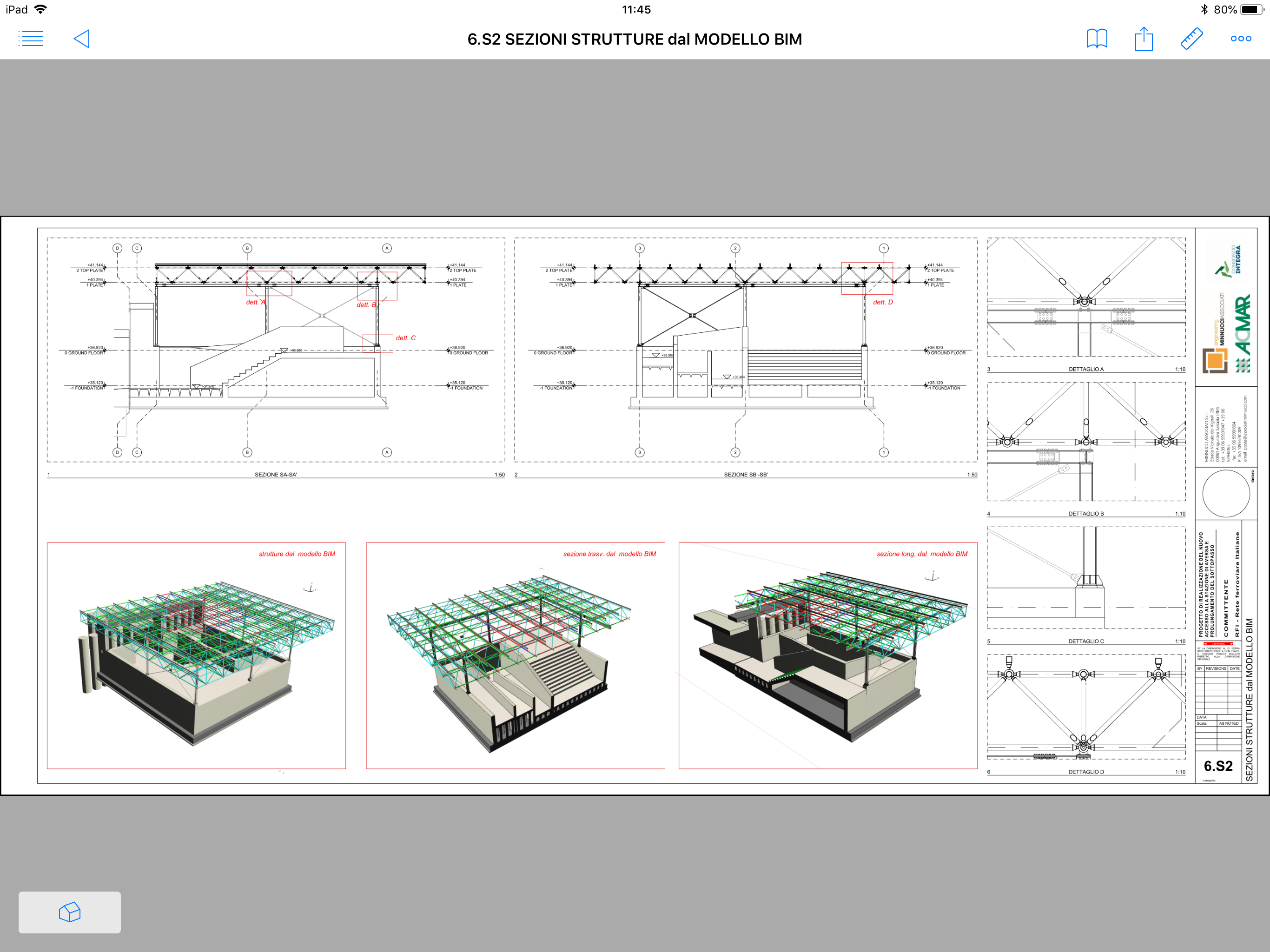

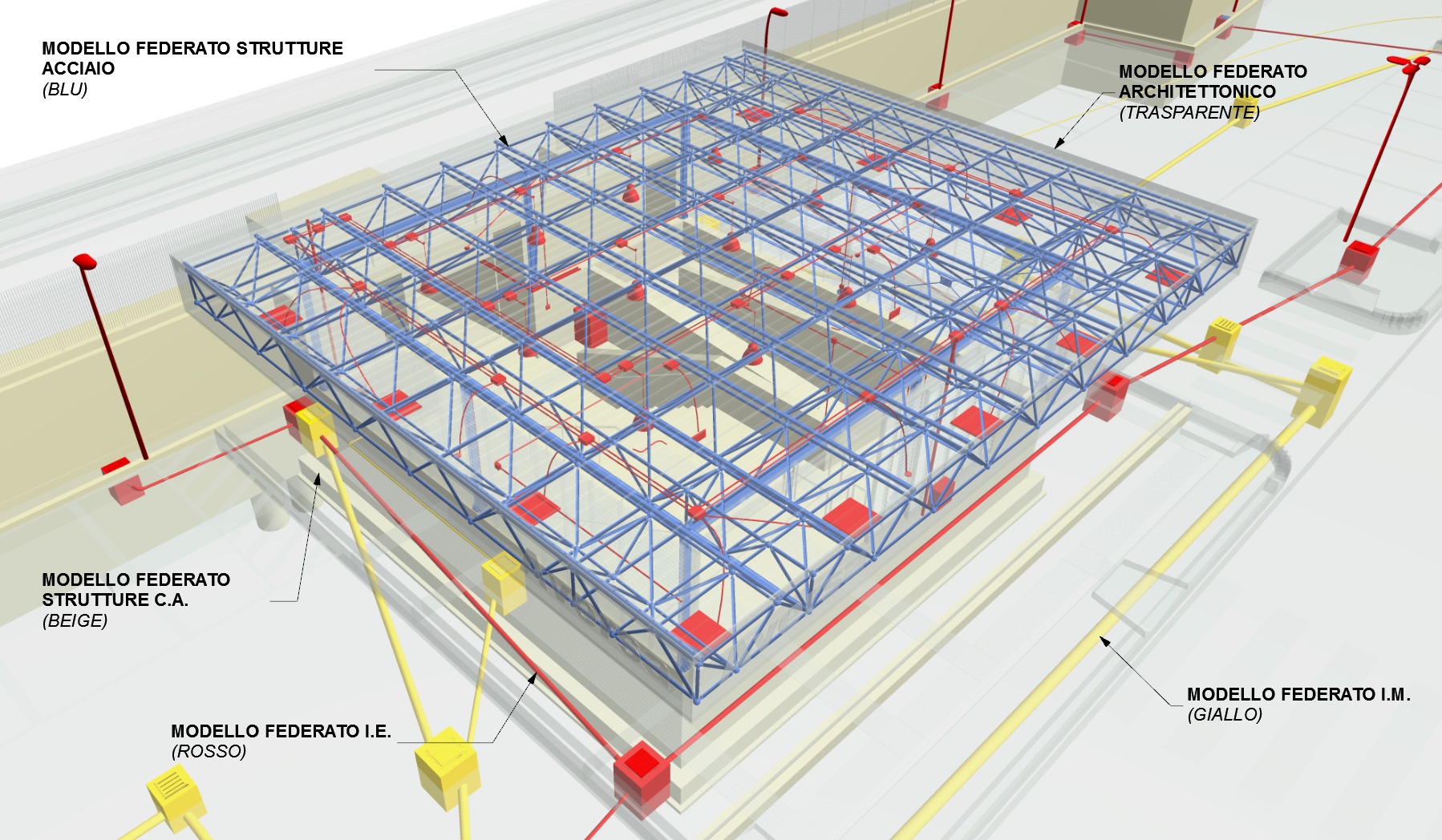

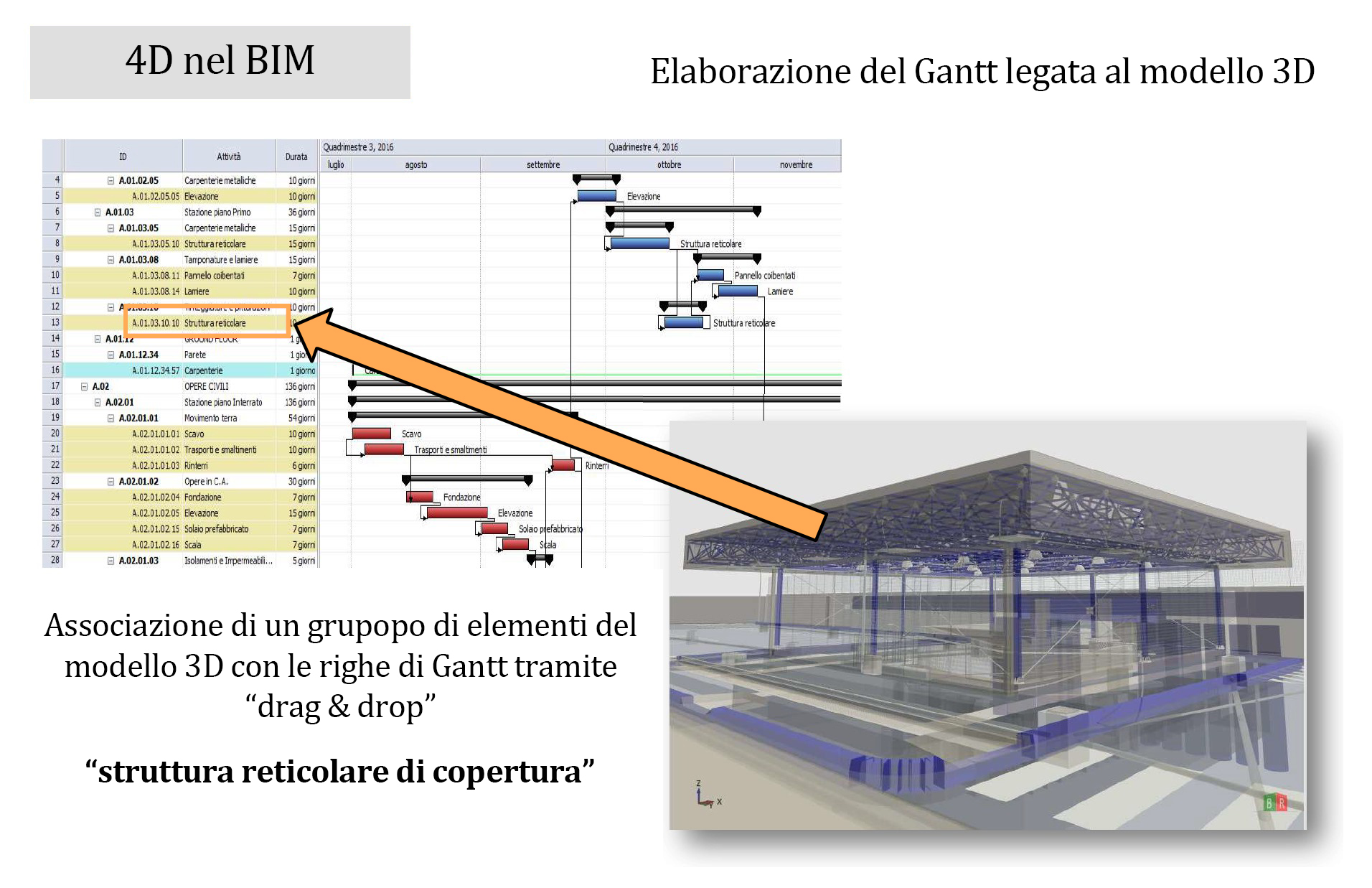

Partendo da elaborati esecutivi bidimensionali “standard” è stato ricostruito mediante metodologia B.I.M. il modello virtuale dell’edificio verificando le interferenze e le incongruenze tra elaborati impiantistici, strutturali ed architettonici, sviluppando e predisponendo le informazioni necessarie per gestire le fasi di cantiere (Timing , 4D) e dell’analisi dei costi (5D) mediante dati estrapolati direttamente dal modello.

Committente
ACMAR s.c.p.a

Data acquisizione
Giugno 2016

Data consegna
Ottobre 2016

Team
Minnucci Associati s.r.l.

Tools
Graphisoft Archicad

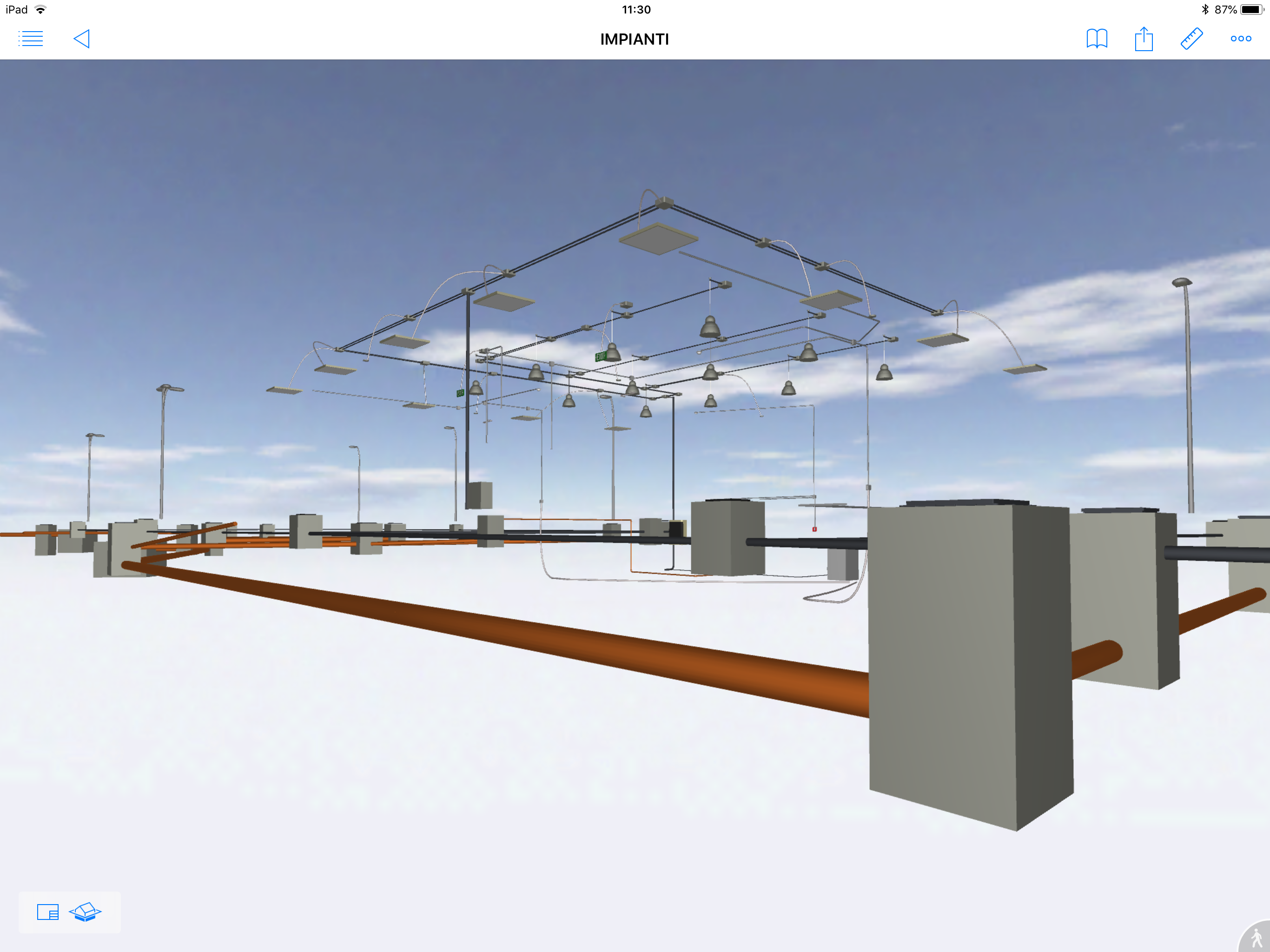

Graphisoft Archicad MEP
Graphisoft BIMX Pro
STR Vision CPM
Solibri Model Checker

Lod
350
